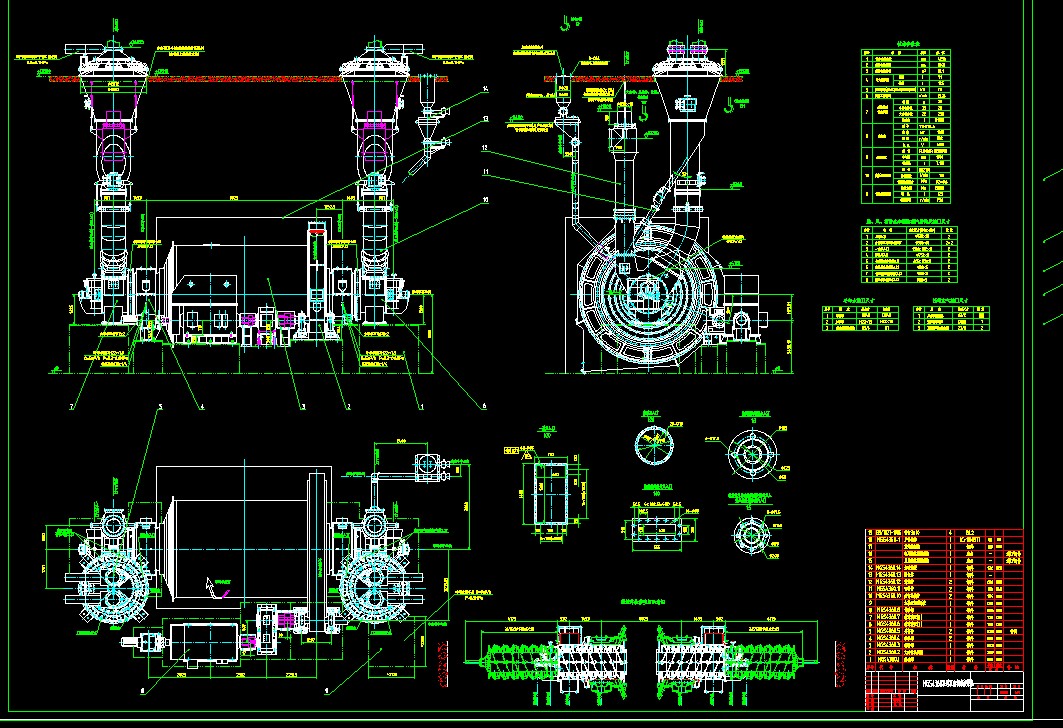

MGS4360雙進雙出磨煤機總圖
- 文件介紹:
- 該文件為 dwg 格式(源文件可編輯),下載需要
20 積分
-

- MGS4360雙進雙出磨煤機總圖
6.施工方法
6.1熟悉圖紙:熟悉與磨煤機安裝有關的所有圖紙,及磨煤機安裝說明書。 6.2安裝順序:
軸承襯刮研→基礎畫線→底板安裝→主軸承下部安裝→中空軸安裝→筒體安裝→主軸承上部安裝→大齒輪安裝→小齒輪安裝→驅動裝置安裝→筒體襯板安裝→輸送裝置安裝→分離器安裝→高低壓油站及管道安裝→冷卻水安裝→大齒潤滑裝置→消音罩安裝 6.3 基礎劃線:
根據圖紙給出的尺寸,用墨斗或記號筆劃出各部中心線。要求主縱橫中心線與鍋爐中心線的距離誤差±10mm,標高誤差±5mm,中心距誤差±3mm,對角誤差±2mm。 6.4墊鐵、地腳螺栓配置:
放置墊鐵的混凝土表面必須琢平。色印檢查接觸面應均勻,接觸面積不小于75%。每組墊鐵不得多于4塊。墊鐵之間接觸良好,用0.10mm的塞尺應塞進行檢查,局部插入深度不超過
接觸長度的20%。本工程磨煤機平墊鐵規格為2003100325,斜墊鐵尺寸同平墊鐵,斜度1:16.7。每個地腳螺栓孔必須配置2組墊鐵,較長的底板應每隔300mm設置1組墊鐵。開箱檢查廠家所供地腳螺栓,直徑、長度符合要求。 6.5 主軸承底板的安裝:
6.5.1底板用檢修電動葫蘆吊裝就位。
6.5.2底板安裝前,先用脫漆劑、鋼絲刷、棉紗等徹底清理底板上下表面,使之與基礎和磨煤機設備的接觸面上沒有任何雜物。
6.5.3底板吊裝就位后,使底板的中心線與基礎的縱橫中心線對正,允許偏差不大于2㎜。底板就位后,用鋼制墊鐵調整底板表面標高和水平度,標高誤差±10mm,水平度偏差≤0.10mm,底板之間間距偏差≤1mm,底板之間對角偏差≤2mm,底板相對標高偏差≤0.2mm。 6.6主軸承下部安裝 6.6.1軸承座安裝:
軸承座安裝前,先用脫漆劑、鋼絲刷、棉紗等徹底清理軸承座與底板的接觸面。 以中心定位銷和球面的一面為基準,確定球面的縱向軸線。 在軸承本體的裝配法蘭上畫X、Y軸線。從定位銷開始也要畫出橫向軸線。在軸承本體上與軸承座連接處也畫出X、Y軸,把軸承座就位在底板上,使軸線與底板軸線相一致。(用塞尺檢查軸承座底面與底板之間的間隙,間隙應小于0.1 ㎜,且插入深度≤100mm,如不合格,對軸承座和底板進行研磨)把底板和軸承下半部之間的螺栓按圖紙要求擰緊。 6.6.2軸瓦安裝:
6.6.2.1軸瓦安裝前,必須進行水壓試驗和刮研。水壓試驗壓力為0.8MP。刮研要求為:軸瓦在90°范圍內,在10310mm2的范圍內的面積上不少于2點,軸瓦刮研不得使用代用軸頸。 6.6.2.2清理軸承座和軸瓦,并涂上一層二硫化鉬潤滑劑,不能移動各自的供油口,把軸瓦落在軸承座上。 ...
